工藝管道安裝工藝標準
2020-09-07
工藝管道安裝工藝標準
一、工業管道安裝順序
1、工業管道安裝應執行先地下管后地上管、先大管后小管、
先高壓管后低壓管、先不銹鋼和合金鋼管后碳素鋼管、先夾套管后
單體管的安裝順序原則。
2、當工業管道設計文件或設備制造廠有規特殊定時,其工業
管道應按其規定順序要求進行安裝;若在工業管道安裝的同時進行儀表部件安裝時,儀表部件的安裝應執行相應的設計和規范要求。

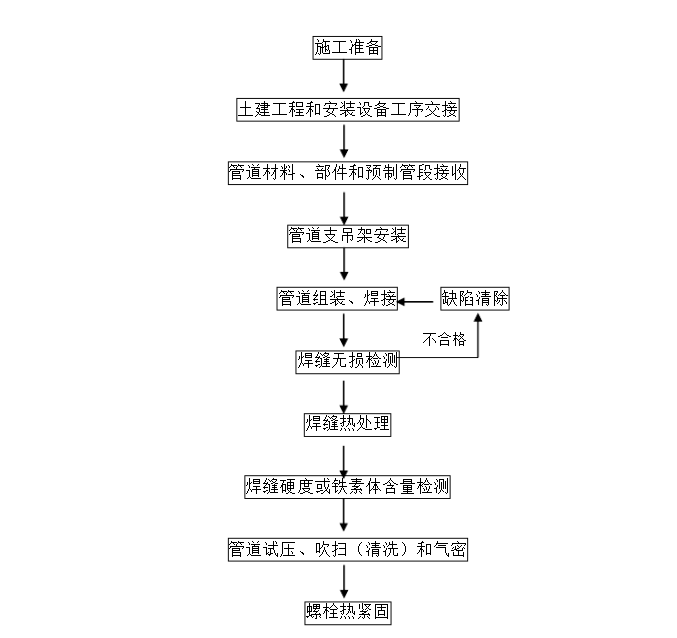

二、安裝工藝流程
三、安裝工藝要求
1、工業管道必須按照施工技術方案和管段單線圖的規定要求
進行安裝。
2、工業管道安裝前,應按以下要求對管材和管件進行清理、
檢查和調試:
a.工業管道安裝前,必須逐件清除管道組成件內部的砂土、
鐵屑、熔渣及其它雜物;有脫脂或化學清洗要求的管道,應對有脫
脂或化學清洗要求的預制管段,按相應工藝標準要求進行質量復驗;
b.工業管道安裝前,有防腐蝕襯里要求的預制管段,必須按
相應工藝標準要求對防腐蝕襯里進行質量復驗;
c.工業管道安裝前,應按設計或規范要求對管道支吊架進行
檢查、調試和編號。
